Neue BIM-Technologie und HOAI Add-on in NOVA AVA

26. Oktober 2026

Neue BIM-Technologie und HOAI sind Hauptpunkte dieses Updates. Zudem neu: Terminplan mit Kostenverfolgung und neues Dashboard.

Am Wochenende 24. und 25. Oktober hat NOVA AVA ein massives Update erhalten. Das größte Update, das es jemals bekommen hat.

So hat NOVA AVA seit dem Wochenende eine neue BIM Technologie erhalten. Die bisher verwendete Technologie wurde ersetzt. Dadurch werden nicht nur die Verarbeitungszeiten auf Bruchteile reduziert. Das macht z. B. die Verarbeitung großer Modelle massiv schneller. Zudem fallen mit der bisherigen Technologie auch bisherige Schranken für neue, hilfreiche Features.

Fundamentale Neuerungen gibt es auch im Bereich Dashboard und beim Add-on Terminplanung, das jetzt Fähigkeiten im Bereich Kostenverfolgung hat.

Und dann wurde auch noch das neue HOAI-Add-on als kostenlose Beta gestartet.

Neue BIM-Technologie im BIM-Viewer

NOVA AVA hat einen neuen BIM-Viewer bekommen, mit dem BIM mit NOVA AVA noch mehr Spaß macht! Der neue Viewer verwendet eine neue technologische Basis. Er ist extrem schnell und bringt viele neue und hilfreiche Features für das Arbeiten mit IFC-3D-Modellen mit:

  • IFC-Import viel schneller
  • IFC 4.3 kompatibel
  • Dialogfenster andocken
  • Navigation im 2D-View
  • Freie Struktur für Filter
  • Filter-Paket Export/Import
  • Modellansicht speichern
  • Modellvergleich schneller
  • BCF-Tickets organisieren
  • Raumliste / Bezeichnung
  • Optionen Licht & Farben
Neue BIM-Technologie beschleunigt BIM und NOVA AVA erheblich

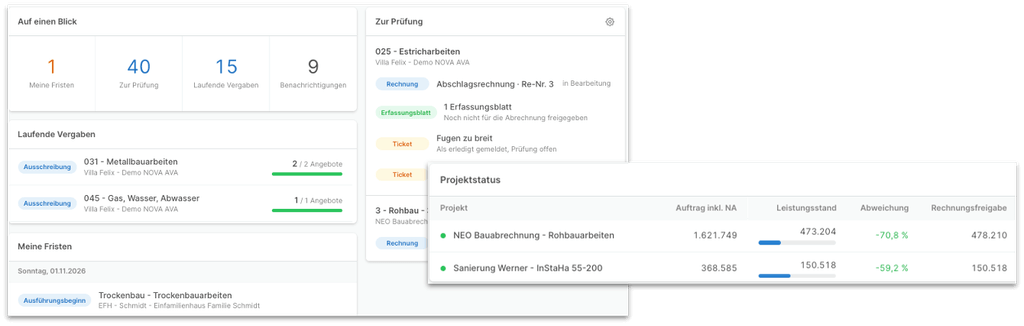

Neues NOVA AVA Dashboard

Mit den neuen Infopanels zeigt das Dashboard jetzt für alle Projekte den Stand der Dinge:

  • Laufende Vergaben – alle aktuellen Ausschreibungen auf einen Blick
  • Wichtige Fristen – Submission, Zuschlagsfrist, Baustellenbeginn, Gewährleistung
  • Zur Prüfung – Nachträge, Leistungsmeldungen, Rechnungen, Tickets
  • Projektstatus – Kostenentwicklung der Projekte

HOAI Beta gestartet!

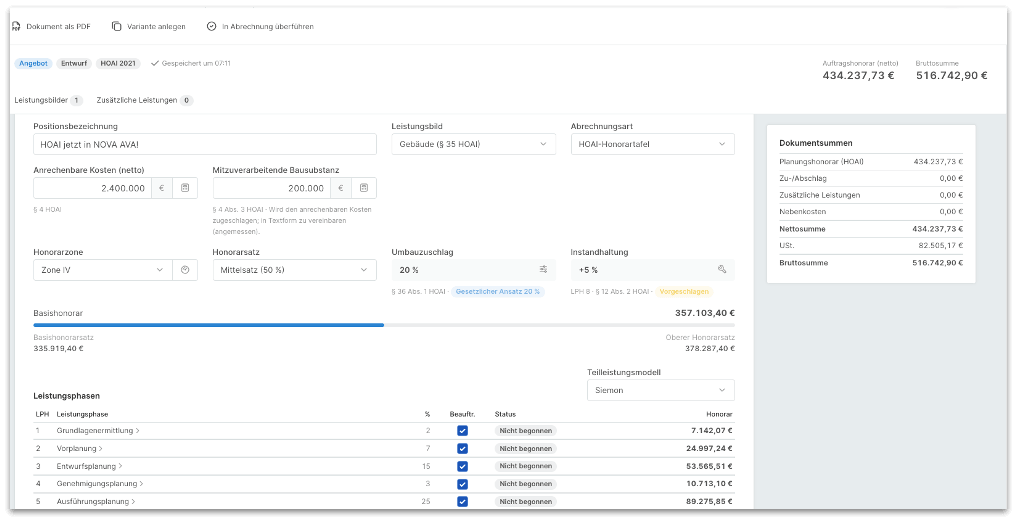

Entdecke das neue Add-on für Angebotserstellung und Abrechnung deiner Leistungen nach HOAI direkt in NOVA AVA!

  • Alle Leistungsbilder, Leistungsphasen
  • Orientierungswerte (Siemon, Simmendinger und RifT)
  • Nebenkosten, Zuschläge
  • Angebotsvarianten, Rechnungen & Nachträge
  • Zeiterfassung integriert
  • Überblick im Controlling

Terminplanung: Neuer Bereich für Kostenverfolgung

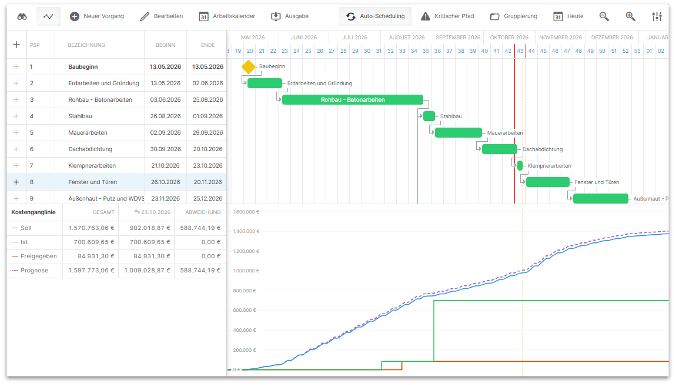

Wenn du LV-Positionen mit deiner Vorgangsplanung verknüpft hast, zeigen dir die neuen Kostenganglinien im Terminplan auf einen Blick, wie sich die Kosten deines Projektes über den Projektzeitraum hinweg entwickeln:

Kosten auf dem Zeitstrahl:

  • Soll-Werte: beauftragte Leistung
  • IST-Werte: geprüfte Leistung
  • Abgerechnet: abgerechnete Leistung
  • Prognose: erwartete Ges-Leistung

NEO KI – dein digitaler Assistent in NOVA AVA – Betaphase 3

Seit 26.10.26 läuft die dritte Betaphase von NEO, hier erfährst du mehr Informationen zu NEO

Melde dich am Besten gleich an und beteilige dich aktiv an der Entwicklung rund um KI in NOVA AVA. Aktuell deckt NEO schon fast alle Bereiche des Baukostenmanagements (inkl. BIM) ab. Wir brauchen deinen Input!

Sieh dir auch die NEO Playlist auf Youtube an.

Verbesserungen müssen rein. Und Bugs raus.

TerminplanFür im Terminplan gesperrte Vorgänge können nun auch im LV die Vorgangszuordnungen an den Positionen nicht mehr geändert werden.
KostenanalyseIn der Kostenanalyse ist die Spalte „Herstellkosten“ nur noch dann verfügbar, wenn auch das Add-on „Kalkulation“ aktiv ist.
AusschreibungDas Speichern eines Lieferanten als Ausschreibungsteilnehmer verhält sich nun korrekt.
AuftragAuch im Modul Auftrag/Nachträge lassen sich jetzt sowohl Hauptauftrags- als auch Nachtragspositionen direkt mit Vorgängen von Terminplänen verknüpfen.
AbrechnungDie zu einer Rechnung in den Eigenschaften erfassbaren Notizen lassen sich jetzt über einen neuen Platzhalter {{invoice.notes}} auch in eigenen Druckvorlagen mit ausgeben.
AbrechnungDie nachträgliche Bearbeitung des Leistungsstands Netto einer Rechnung vom Typ „Abschlag ohne Aufmaß“ ist nun korrekt möglich.
AbrechnungFür die Abrechnung freigegebene Erfassungsblätter werden nun automatisch zur Bearbeitung der Ist-Mengen gesperrt. Eine Bearbeitung kann nur durch Zurückziehen der Freigabe für die Abrechnung erfolgen, was nur dann möglich ist, wenn das Erfassungsblatt noch nicht in eine Rechnung eingeflossen ist. Somit muss ggf. erst die betreffende Rechnung gelöscht werden.
AufmaßBei der Erfassung/Bearbeitung von Rechenansätzen in Leistung/Aufmaß werden die erfassungsblattbezogenen LV-Summen Zuwachs/kumuliert jetzt direkt aktualisiert.
AllgemeinDer Dialog zum Einfügen von Platzhaltern in den Langtext von Positionen oder im Druckdesigner wurde optisch überarbeitet und bietet nun eine bessere Übersicht, eine Suchfunktion und auch eine einfachere Möglichkeit, mehrere Platzhalter auf einmal einzufügen.
AdministrationBenutzergruppen in Abteilungen müssen nun nicht mehr zwingend eine Gruppenrolle besitzen.
DruckenDie Anzeige und Ausgabe von Merkmalen von Lieferanten im Modul Ausschreibung und Angebot/Vergabe wurde korrigiert, sowie Platzhalter für Druck- und E-Mailvorlagen bereitgestellt.
ExcelBei aus NOVA AVA erzeugten Exceldateien führten je nach verwendeter Excelversion bestimmte Aktionen zu Fehlermeldungen. Dies wurde korrigiert.
